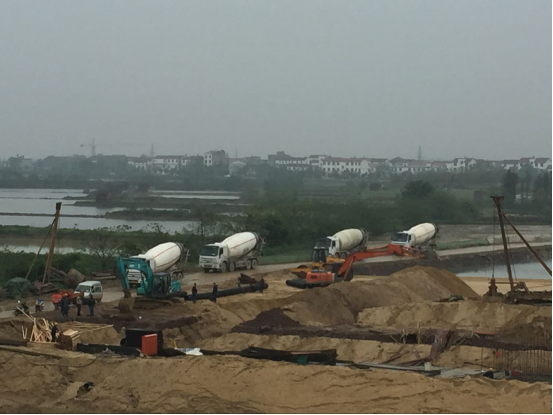

南昌昌東大道南延工程為南昌市“十橫十縱”干線性規劃道路,工程項目位于南昌市南昌縣,總投資額12.78億元,主線總長2910米,雙向6~8車道,主線起于(起點樁號:K3+750)八一排漬道,終于(終點樁號:K6+660)蓮武路。主要包括:路基、橋梁、排水等工程。道路為瀝青混凝土路面結構。其中橋梁工程:樁基總計200根,已完成168根,完成設計總數的84%;主線橋下部結構的系梁總計16個、主線橋墩柱44個、橋臺及蓋梁32個,系梁及主線橋墩柱全部完成;橋臺及蓋梁完成29個,完成設計總數的90.6%;人行天橋下部結構的設計承臺10個、圓形墩柱44個、花瓶式墩柱10個、現澆梁2聯,現已開始綁扎承臺鋼筋;上部結構梁板預制的設計梁板342片,已預制184片,已架設132片,完成設計總數的38.6%。路基工程:清表、清淤已完成93.5%;路基挖方已完成75.3%;路基填筑已完成40.2%。排水工程:管道土方開挖已完成27.1%;雨水管道及箱涵已完成42.7%;污水管已完成50.5%;雨、污水井已完成39.5%。目前完成產值約11693萬元。該項目全線進度平穩、質量達標。
